引江补汉项目下游消能防护区围堰防渗墙顺利通过渗水试验

日期:2025-07-03 来源:武汉区域公司 作者:杨诗瑶 摄影:刘子旺 字号:[ ]

近日,水电八局承建的引江补汉土建项目(1标)迎来关键节点突破:下游消能防护区围堰防渗墙顺利通过渗水试验。最终建成的防渗屏障不仅成功实现了全线零渗漏的既定目标,更以“铜墙铁壁”之姿,为后续主体工程建设构筑牢安全防线。

下游消能防护区与三峡库区直接相连,库区水位的剧烈季节性波动导致施工窗口期极短。稍有延误,便可能因水位上涨而被迫停工,项目面临巨大的工期压力。同时,该区域地质条件异常复杂,地表覆盖着厚达26米的回填炮渣块石层,内部存在大量砂砾石层与破碎带,施工难度陡增。

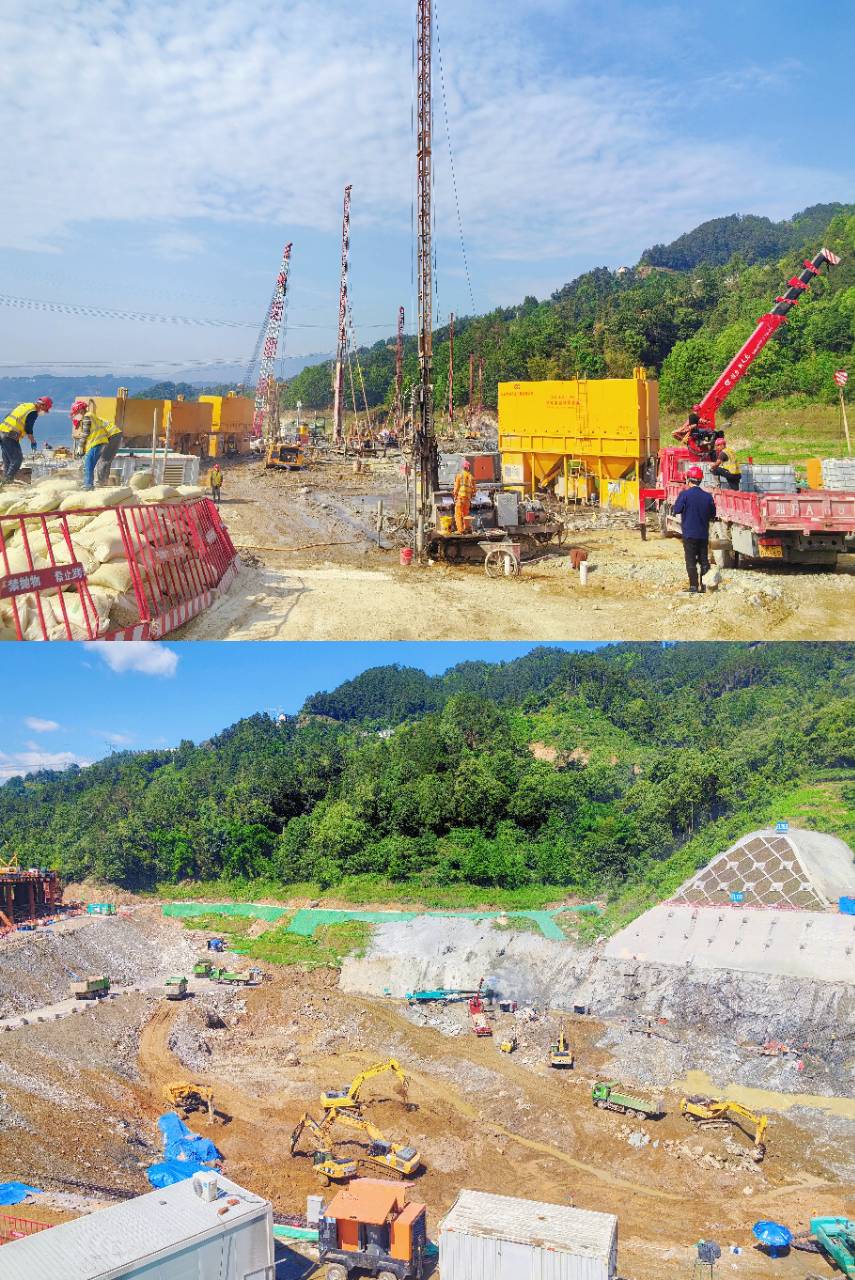

面对“时间紧、任务重、难度高”的严峻挑战,项目部坚持党建引领,党员干部率先垂范,全体现场人员发扬拼搏精神,主动放弃休息时间,实行轮班作业制。他们克服了地质条件极端复杂、设备长时间高负荷运转等重重困难,最终高效完成了684根、总桩长近20000米的高压旋喷桩施工任务,其中防渗墙最大深度达到42.3米。项目部精准把握三峡库区汛期低水位这一宝贵窗口期,科学组织,倒排细化施工计划。在生产高峰期,高效统筹调配3台成孔设备、7台灌浆设备及4台制浆系统,全过程强化管控,严把质量安全关。

围堰防渗工程的按期优质完成,充分彰显了项目团队过硬的专业技术实力、与昂扬的超越精神。这些深嵌地下的“铜墙铁壁”,有效隔绝了外界水流和泥沙的侵入,为后续引江补汉1标工程主体结构施工创造了一个安全、稳固、可靠的“干施工”环境,为整个项目主体的顺利推进奠定了最坚实的基础。

首战告捷,士气高昂。项目部全员将继续保持锐意进取的奋斗姿态,合理安排工期,全速推进后续工程建设,为圆满完成公司下达的年度各项指标任务而不懈努力。
